Qual é o conceito do CRP
O CRP - Capability Resource Planning (também conhecido como Planejamento das Necessidades de Capacidade) é o responsável pela distribuição correta das operações das ordens de produção dentro da fábrica, definindo como produzir cada um dos itens a serem fabricados.
Esse recurso é utilizado nas empresas que já dominam bem o Planejamento de Materiais, pois essa funcionalidade requer uma base de informações consistente para ser executada.
O CRP é baseado na Teoria das Restrições – TOC: Theory Of Constraints – que indica que um recurso é limitado e, por isso, sua utilização deve ser priorizada a fim de distribuir melhor a capacidade dos Centros de Trabalho e entregar produtos no prazo determinado.
Para que o processo de CRP funcione corretamente é necessário:
-
Cadastramento de Centros de Trabalhos com seus recursos e capacidades;
-
Cadastramento de Processos industriais (roteiros de fabricação) por produtos com seus tempos, setups de máquina e recursos (horas máquina / horas homem);
-
Ordens sendo abertas e apontadas no chão de fábrica com boa precisão.
Para firmar o plano do CRP, realize os passos a seguir:
- No menu, clique em Indústria / Manufatura / CRP / Rodada do CRP;
- Na guia Rodada do CRP, selecione a rodada com o status da validação igual a Não;
- Clique em Firmar Plano;
- Selecione as situações desejadas a serem firmadas;
- Clique em Confirmar.
Importante: Após firmar o plano, o status da validação é atualizado para Sim.
Para gerar a rodada do CRP, realize os passos a seguir:

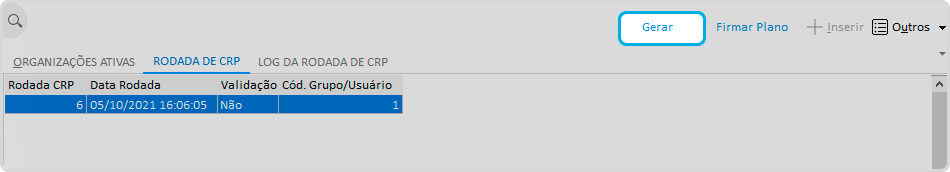

- No menu, clique em Indústria / Manufatura / CRP / Rodada do CRP;
- Na guia Rodada do CRP, selecione a rodada com o status da validação igual a Não;
- Clique em Gerar;
- No Plano de Capacidade, selecione a opção desejada;
- No campo Prioridade Inicial e Final, informe a prioridade;
Observação: Por default é carregado 0. - No parâmetro Calcula Tempos pelo Saldo da Ordem ou Saldo da Operação, selecione umas das opções: Ordem ou Operação;
- No campo Planejador - Centro de Trabalho Inicial e Final, selecione o planejador;
- No campo Planejador - Item, selecione o planejador do item;
- Clique em Confirmar e confirme a geração do CRP.
Para inserir a rodada do CRP, realize os passos a seguir:
- No Menu, clique em Indústria / Manufatura / CRP / Rodada do CRP;
- Na guia Rodada do CRP, clique em Inserir e verifique a filial;
- Clique em Confirmar. teste
O CRP (Planejamento das Necessidades de Capacidade) é responsável pela distribuição correta das operações das ordens de produção dentro da fábrica, definindo a forma de produção de cada item a ser fabricado.
Para melhor funcionamento desse processo, confira as atualizações disponíveis:
- Acesse a tela Rodada de CRP no Mega ERP seguindo o caminho: Indústria > Manufatura > CRP > Rodada do CRP
Seguindo essas etapas, a tela Rodada de CRP será apresentada ao usuário.

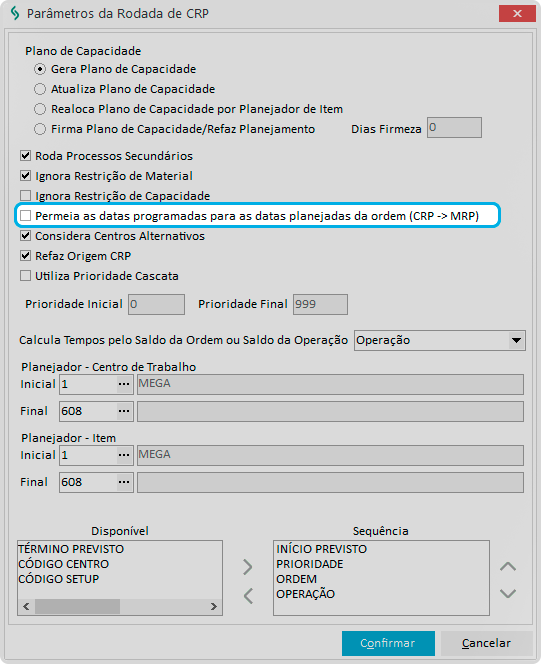

Nesta tela, o botão de ação Gerar permite o acesso à tela de Parâmetros da Rodada de CRP. Nessa interface, as informações foram reorganizadas para melhor visualização, com os campos de seleção reposicionados verticalmente, facilitando a identificação de todas as opções disponíveis.
Além disso, foi adicionado um novo parâmetro:
Permeia as datas programadas para as datas planejadas da ordem (CRP > MRP).
Quando ativado, esse parâmetro ajusta a data de recebimento da ordem para a data de término previsto do CRP. A partir disso, todas as datas planejadas são recalculadas, abrangendo não apenas a data de recebimento, mas também a de abertura da ordem.

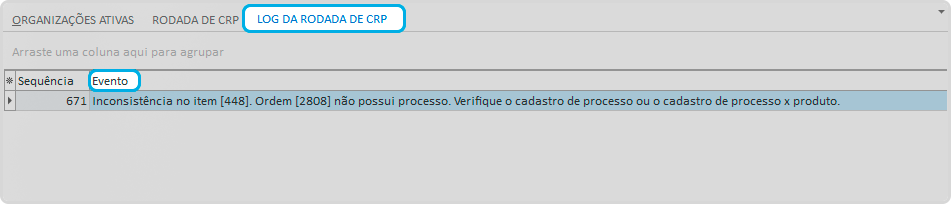

A guia de Log de rodada do CRP também foi ajustada para considerar as alterações de datas como novos eventos. As principais atualizações incluem:
- O título da coluna “Inconsistência” foi alterado para “Evento”.
- A coluna “Evento” agora permite melhor visualização de mensagens mais extensas.
Veja a seguir a nova configuração da tela:
Ao rodar o CRP no Mega, o sistema aloca automaticamente as ordens de produção dentro dos centros de trabalho. No entanto, caso seja necessário ajustar a data e a hora em que a operação foi posicionada, é possível realocar a ordem de forma manual.
Para isso, acesse a tela Centro de Trabalho, no menu Plano de Carga, selecione a operação desejada e clique no botão Realocar. Em seguida, altere a data e a hora de início conforme necessário.
Ao realizar essa alteração, o campo Data de Abertura do CRP, localizado no Cadastro de Ordens, será atualizado com o novo valor. Esse ajuste se aplica à ordem como um todo, e não apenas à operação modificada.
Por fim, entre no CRP, selecione o CRP não validado e clique em Firmar Plano. Marque pelo menos a situação da ordem em questão e confirme a ação.
Após essa etapa, ao consultar novamente os dados da ordem, os campos Data de Liberação, Firmeza, Abertura e Recebimento serão atualizados conforme a realocação realizada.
Se for necessário que as datas das operações também sejam ajustadas, basta rodar um novo CRP, garantindo que todas as alterações sejam refletidas no planejamento da produção.
